Un informe oficial de la Contraloría General de la República ha puesto al descubierto serias irregularidades en la ejecución de una obra pública a cargo de la Municipalidad Distrital de Chavín de Huántar, cuyo alcalde Oswaldo Montes, evidenciando no solo deficiencias constructivas, sino también fallas en la supervisión, control y proceso de recepción de la obra.

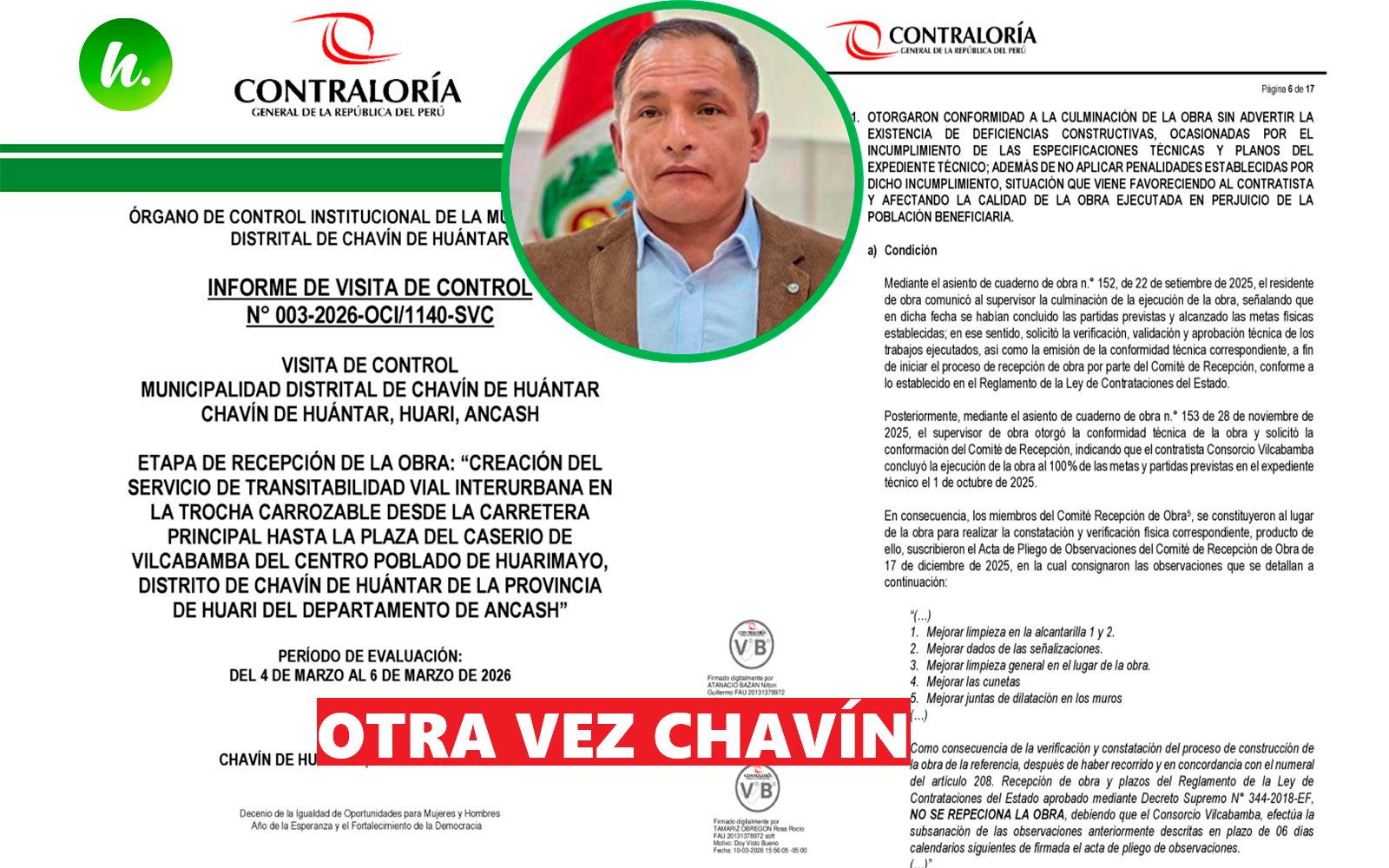

Se trata del Informe de Visita de Control N.° 003-2026-OCI/1140-SVC, el cual evaluó la obra de creación del servicio de transitabilidad vial en el centro poblado de Huarimayo, detectando situaciones adversas que comprometen directamente la calidad, durabilidad y seguridad de la infraestructura.

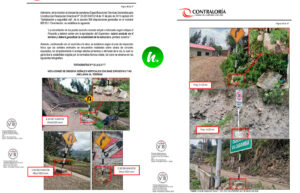

El informe precisa que durante la ejecución de la obra no se cumplieron las especificaciones técnicas ni los planos establecidos, lo que derivó en deficiencias visibles en diferentes tramos de la vía. Entre las observaciones más graves se identificaron: Cortes de terreno ejecutados sin respetar el diseño técnico aprobado, ausencia de evaluación de estabilidad en zonas críticas del terreno, deficiente instalación de señalización vertical, sin anclaje adecuado, presencia de deslizamientos de material en la plataforma vial
Estas condiciones evidencian que la obra no fue ejecutada conforme a los estándares exigidos, generando un alto riesgo de deterioro prematuro.
El documento es categórico al señalar que la Municipalidad de Chavín de Huántar no cauteló el cumplimiento de las condiciones contractuales, ni exigió la subsanación oportuna de las observaciones detectadas durante la ejecución.
Asimismo, se advierte que: No se verificó adecuadamente el levantamiento de observaciones
tampoco no se controlaron los plazos establecidos para su corrección y se permitió la continuidad del proceso sin garantizar la calidad de la obra
Esto configura una clara falla en la función de supervisión y control por parte de la entidad, situación que compromete la responsabilidad de los funcionarios involucrados.
Recepción de obra sin garantías

Uno de los hallazgos más delicados es que, pese a las deficiencias identificadas, el proceso de recepción de la obra continuó sin que se acreditara la corrección total de las fallas técnicas.
Esto implica que la infraestructura pudo haber sido considerada como culminada sin cumplir plenamente con los requisitos de calidad exigidos por la normativa vigente.
La Contraloría advierte que estas irregularidades podrían derivar en: Aplicación de penalidades al contratista, la determinación de responsabilidades administrativas, como la afectación al uso eficiente de recursos públicos
En ese sentido, se estaría frente a un escenario donde fondos del Estado habrían sido invertidos en una obra que no garantiza condiciones óptimas de funcionamiento.
Riesgo para la seguridad de la población

Más allá del aspecto administrativo, el informe advierte una consecuencia directa: La obra presenta condiciones que podrían afectar la seguridad de los usuarios, la presencia de deslizamientos, errores en la ejecución y falta de estabilidad en algunos tramos convierten esta infraestructura en un riesgo latente para la población que transita por la zona.
Ante estas situaciones adversas, la Contraloría ha dispuesto que la Municipalidad adopte acciones correctivas inmediatas, además de informar sobre las medidas implementadas para subsanar las deficiencias detectadas.
Este caso no solo expone fallas técnicas, sino un problema estructural en la gestión pública local: Una obra ejecutada con deficiencias, un control institucional insuficiente y decisiones que comprometen recursos del Estado y la seguridad ciudadana.
Las notas suscritas por Huaraz Noticias son producidas por miembros de nuestra redacción bajo la supervisión del editor antes de ser publicadas. Esto significa que se implementó un equipo editorial que evalúa los temas antes de publicarse, salvo tengan firma distinta a esta. Si usted tiene algún comentario sobre nuestro trabajo, comuníquese con nosotros.
Ver más
-
Ancash
/ hace 10 horasVecinos agradecen la obra Monte Everest, pero exigen celeridad
Durante la supervisión del gobernador regional Koki Noriega, los pobladores destacaron el avance de...
-
Ancash
/ hace 10 horasMedrano: Que le hablen claro al pueblo sobre el hospital III-1
Walter Medrano solicitó que el Gobierno Regional y la empresa WIN convoquen a una...
-
Huaraz
/ hace 10 horasEl chocho gigante volvió a sorprender en el aniversario de Huaraz
Más de 50 kilos de tarwi fueron utilizados para preparar el tradicional ceviche de...
-
Huaraz
/ hace 10 horasColegio Santa Rosa de Viterbo: Exigen celeridad de la obra
El gobernador regional supervisó el proyecto y pidió a la empresa constructora imprimir mayor...
